    中心支撑滑模技术在原煤仓施工中的再实践

    中心支撑滑模施工技术在大型煤仓施工中的应用, 介绍了施工特点及工作原理,滑模系统的计算、结构组成、施工过程中的注意事项等问题, 合理组织运行机制, 为滑模施工工艺在煤仓施工中的顺利进行提供了有力保障。实践证明, 中心支撑滑模施工工艺具有施工速度快、机械化程度高、可节省开支及降低劳动强度等优点。

    中心支撑滑模技术是现在浇混凝土工程的一项施工工艺,采用滑模平台作为筒仓顶板模板支撑的操作平台和支撑点,结合筒仓顶板的结构形式,将平台、支撑、顶板模板作为一个整体,解决传统施工方法因超高支撑稳定性差、施工难度大、安全风险高的难题,同时解决滑模中心平台高空解体操作难、安全隐患突出的问题,提高施工作业安全度。

     一、工程概况
      此工程位于内蒙古双欣矿业有限公司洗煤厂, 为洗煤厂末煤洗选项目的原煤仓。其工程为单仓,钢筋混凝土筒体结构,仓高为47.1m, 仓体内径为22m, 壁厚为0.35m。仓内设2 个漏斗, 漏斗上口标高9.0m, 下口标高4.8m。煤仓基础为承台板,板厚1.5m,基础混凝土及筒壁强度等级均为C30。

    二、施工的特点及工作原理
      滑模中心平台利用自身的滑模提升架和支撑杆,加固后挂手拉葫芦将滑模中心平台整体下降,下降固定后的操作平台作为拆除滑模提升架及模板的操作平台,减少在立筒仓顶面吊运的工作量和安全风险。
      滑模中心平台作为筒仓顶板模板支撑的支撑点和工作面,根据结构和模板安装操作要求的条件,设置平台标高,以减少模板支撑工作量。施工过程简单,操作方便,减少费用,加快进度。
       在筒仓顶板砼施工完成后,滑模中心平台第二次整体下降至地面进行拆解,操作人员不必要在高空作业,减少高空作业风险,提高作业安全度。其工作原理:利用筒仓壁滑模施工完成后的桁架操作平台,拆除附属设备后,分两次整体下降,第一次下降至适当标高后加固为顶板模板支撑平台,第二次下降至地面为平台整体拆除。

    三、施工工艺流程及操作要点

    (一)施工工艺流程

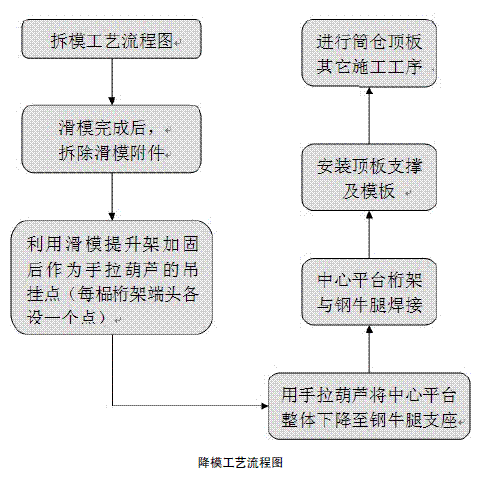

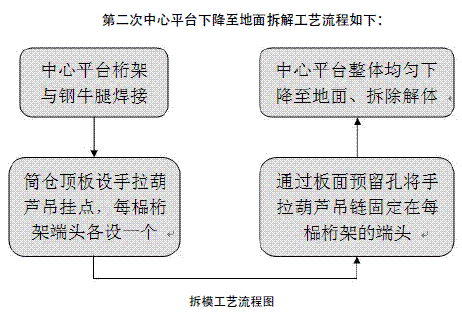

      第一次中心平台下降至适当位置,作为筒仓顶板模板支撑平台面工艺流程如下:

            中心支撑滑模技术在原煤仓施工中的再实践

                 中心支撑滑模技术在原煤仓施工中的再实践



    (二)操作要点
      在筒仓壁滑模到预定标高时,将钢牛腿预留洞口按预定标高、水平位置留好,预留洞口木盒子需固定牢靠,板面要比筒仓壁面凹进2 ~ 5mm 避免与滑模板摩擦造成位移。钢牛腿固定于仓壁上,牛腿露出仓外50mm 左右,内侧为中心平台桁架支撑点。
      利用滑模提升架和加固后的支撑杆作为手拉葫芦的支撑点,中心平台每榀桁架的端头各设置一个,在每个固定吊点和手拉葫芦都均匀受力后,切除钢桁架与滑模提升架的连接,操作手拉葫芦均匀地下降中心平台至钢牛腿支座上,焊接固定,经检查稳妥后,慢慢松开手拉葫芦链条即可。
      为防止筒仓顶板在混凝土浇捣施工过程因自重产生的变形,造成混凝土初凝阶段就产生裂缝,因此,筒仓顶板混凝土浇筑分两次支模和浇筑。第一次加固好梁木板后浇捣混凝土至板面下50mm 处,次日将梁侧模拆除,开始支顶板模板,绑板钢筋,大约经过48 小时后再将筒仓顶板混凝土浇捣完成。这时候顶板梁已经产生强度,有梁混凝土、钢筋、中心平台板共同作用,具有较大的刚度,可以承受筒仓顶板荷载而不致发生变形,在混凝土中加入早强剂,提高混凝土的早期强度效果更好。
      第二次中心平台整体下降时,首先在筒仓顶板上安装4 台卷扬机并选择准确的吊点, 保持全部桁架8 个吊点等距, 并验算负荷的筒仓顶板的强度。按照顶板横梁的方向选择合适的距离固定好卷扬机, 通过钢丝绳的预留孔应位于顶板横梁侧面的板上。按照选好的吊点安放好操作平台上8 个U 型卡环, 穿好钢丝绳后用动滑轮钩住, 卷扬机的钢丝绳与桁架平台的吊点滑轮要在同一垂直线上。同步启动卷扬机使一个吊点的两股钢丝绳用上劲, 通过吊点控制操作平台稍微离开仓壁的钢牛腿埋件。工人从平台撤出,电焊工进入平台对称式切割仓壁上钢牛腿。所有埋件切割完毕并检查合格,工人全部撤离平台后, 统一指挥4 台卷扬机应同步放钢丝绳使平台平稳匀速地下降至地面, 此时平台下方严禁站人。

    四、质量控制
      平台所有焊缝要求满焊,不得夹渣,对于 25 钢筋弯钩部分搭接焊要求实验后方可施焊,所用材料必须有出厂合格证;钢牛腿置于预留洞口内,顶面保持水平,每个牛腿与环形槽钢可靠接触,并于牛腿焊接连接;中心平台上斜向钢丝绳拉结角度尽量与平台呈45°角,上部拉结于滑模爬杆上,要求绳卡不少于3 个;中心平台以上的钢管架体水平杆要求顶至仓壁。

    五、创新点、技术关键
      通过使用该方案,有效地保障了施工人员的安全,降低了施工成本,缩短了施工周期,保证了原煤仓的施工质量质量。可在以后筒仓建设中普遍推广应用。

    分享到:
    点击次数:  更新时间:2014-7-11 9:30:30  【打印此页】  【关闭】
    上一条:原煤筒仓主体滑模施工工艺  下一条:基于实例的水库大坝灌浆施工技术剖析

    1. 混凝土烟囱

      混凝土烟囱

    2. 各种钢筋混凝土烟囱滑模及倒模施工

      各种钢筋混凝土烟囱滑模及倒模施

    3. 混凝土烟囱新建工程

      混凝土烟囱新建工程

    4. 各种口径、任意高度的砼烟囱移模工程

      各种口径、任意高度的砼烟囱移模

    5. 直径较大的混凝土烟囱可采取液压滑模施工

      直径较大的混凝土烟囱可采取液压

    6. 钢筋混凝土方烟囱施工

      钢筋混凝土方烟囱施工

    7. 水塔水箱吊装到顶

      水塔水箱吊装到顶

    8. 钢筋混凝土倒锥壳保温水塔工程

      钢筋混凝土倒锥壳保温水塔工程

    9. 钢筋混凝土倒锥壳不保温水塔工程

      钢筋混凝土倒锥壳不保温水塔工程

    10. 倒锥壳水塔水箱采用地面预制液压提升法施工

      倒锥壳水塔水箱采用地面预制液压

    11. 造粒塔内壁

      造粒塔内壁

    12. 造粒塔施工上人电梯

      造粒塔施工上人电梯

    公司简介|新闻动态|工程项目 |技术创新|联系我们

    地址:北京市西环北路72号世纪经贸大厦A座2200室 全国免费咨询热线:400-088-6505

    联系人:张先生 15851070333 电话:010-64968818 传真:010-64968818

    Copyright 2012-2016 © 江苏鑫亿达建设工程有限公司(北京分公司) 备案号:苏ICP备09031354号-5  网址:www.jsydhm.com
