1) 提升架每次提升之前必须由监理单位、总包单位、租赁及安装单位共同验收,并填写《建筑施工工具式脚手架安全技术规范》中的“附着式升降脚手架提升、下降作业前检查验收表”,验收合格后方可提升。
2) 全模块附着升降脚手架的升降采用倒挂电动葫芦提升,并配设专用电气控制线路,该电控专用线路设有漏电保护,错断相保护,过载保护,正、反转,单独升降,整体升降和接地保护,自动控制、同步升降控制等装置,且有指示灯指示。线路绕建筑物一周架空布设在架体内。

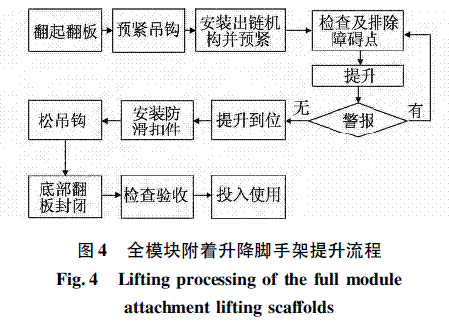

3) 全模块附着升降脚手架提升流程如图4所示。
4) 全模块附着升降脚手架提升注意事项①升降前必须对架体进行清扫,禁止架体上放置零星材料、机具,以免提升时发生坠落造成安全事故; ②升降前应做好必需的准备工作,首先预紧提升链条,检查吊点、吊环、吊索情况,防坠落附墙支座情况及密封板情况等,并对使用工具、架子配件进行自检,发现问题及时整改,整改合格后方可提升; ③新安装附着支座处的混凝土强度必须达到方案设计要求,方可提升架体; ④在架体提升过程中需时刻注意导轨的导轨垂直度,以免架体发生变形; ⑤提升到位停机后,先安装好定位防滑扣件,当部分扣件位置过高时,应在其下加上垫高件。定位扣件全数固定上紧后,方可进行卸荷摘吊钩工作。
