    注浆技术在公路桥梁施工中的应用

    1 施工前的准备
    在公路桥梁施工前,准备采取注浆施工的工程也要同步做好准备。首先需要准备好一台钻机、一台注浆机和一台泥浆机,机械的安装要符合要求。在水泥的选择上,需要采用 42.5普通硅酸盐水泥。在准备好这些设备材料后,在施工前还需要根据场地和施工工艺的不同,对机械设备进行合理的配置,以保证设备的正常使用。同时,根据设计要求,对每根桩的提升速度、空压机和高压泵的使用参数、喷浆量等准确计算,在这些工作全部完成后再正式开工。在施工的过程中,要保证施工中电和水的正常供应,特别是夜间的施工一定要做好照明工作。

    2 施工技术准备
    在公路桥梁施工中应用注浆技术要从四个方面做好准备。首先,在施工前,项目经理要组织所有的人员召开会议,对施工图纸、施工规范、注浆中相关技术文件和可能出现的问题进行分析,并制定好相应的解决对策。其次,在图纸的会审阶段,施工单位要与设计人员和监理人员积极沟通,对图纸设计存在的问题或有矛盾的地方及时做出修改和处理,并依照各项施工技术规范进行施工。再次,要做好测量放样工作,技术人员对导线点、水准点等进行严密的复核与加密,并根据这些内容进行定线放样,将轴线和桩的中心做好现场定位,然后上报监理工程师审批。最后,根据该施工标段的现场施工情况,配备相应数量的技术人员及仪器设备,在施工的过程中如果遇到技术上的问题就可以及时上报与解决。

    3 注浆工艺
    根据公路桥梁施工点和地质条件的不同,注浆技术有压密注浆技术和渗透注浆技术两种类型。其中压密注浆技术也称为挤压注浆技术,就是指通过钻孔将黏稠的浆液向土体的方向挤压,在注浆处形成球形的浆泡,浆泡在浆液扩散作用的影响下就会对周围的土体产生一种挤压作用,进而对土体进行加固。渗透注浆技术是指在地层土壤颗粒的排列没有被破坏的条件下,将浆液填充到土壤颗粒的空隙之中,以实现固结土层和固结土壤的作用。在公路桥梁施工中,压密注浆技术的应用比较普遍,为此以下重点对压密注浆技术的施工工艺进行分析。
    在公路桥梁施工中,注浆技术的施工流程为:放样、定位孔→引孔→下注浆管→封孔→注浆。

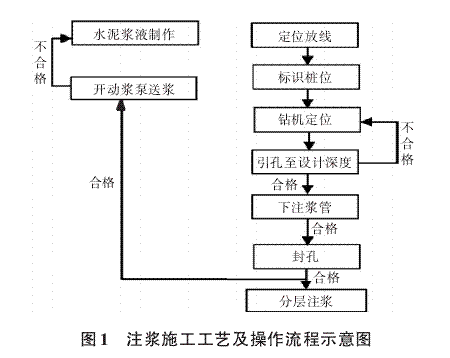

    注浆施工具体的工作流程如图1所示。

    注浆技术在公路桥梁施工中的应用

    注浆过程需要根据公路桥梁的实际情况进行。受地理条件的限制,在公路桥梁的施工中必然会受到障碍物的影响,在采用钢管及振动器压入土层到设计深度时,若遇到障碍物可以采用钢钎进行开挖看是否能够解决,在不通的情况下再向附近移动一段位置重新进行。注浆的实施需要按照编号进行,钻孔工作在实施完毕后,在孔内插入一个直径为38mm的注浆射管,并在套管和射管之间用砂将其填塞,而地基表面的空隙则采用黏土和麻丝填塞,填塞工作完成之后将套管拔出,再采用压浆泵将水泥浆压入到注浆射管之中,在这个过程中需要注意水泥浆的压入需要一次进行,在压入的过程中不可中断。
    从注浆的顺序来说,注浆需要先注外围2排孔来作为幕层,以此来防止水泥浆的外流,而注浆需要采取跳注的方式,为了避免孔间的窜浆,相邻孔注浆的间隔时间不能短于3h。注浆的参数应按以下要求进行选择,注浆的水泥量为 65kg/m,水灰比取常用值 1.0,注浆的压力为 0.1~0.3MPa,在注浆过程中,如果浆液出现不下沉的情况可以停 止 注 浆 , 或 者 也 可 以 逐 渐 地 将 压 力 加 到0.6MPa,浆液在10~15min内出现不下沉的情况再停止注浆。在注浆的过程中,浆液扩散的有效直径为0.6~1.2m。为了防止漏注现象的发生,在注浆前需要按照顺序对注浆孔进行编号,然后在施工过程中逐孔记录。在注浆的过程中,如果注浆孔边有水泥浆冒出,此时可以采用水泥袋将其堵住,冒浆现象比较严重的情况下停止注浆,在水泥浆逐步稳定后再继续注浆。在注浆工作完成后,拔出注浆管,并留孔,用1∶2的水泥砂浆来进行堵口。注浆是一项技术性非常强的工艺,为了更好地保证注浆技术在公路桥梁施工中的应用,注浆的实施需要先从稀浆开始,然后逐渐加浓。在压浆时将注浆射管一次沉入到设计深度后,再自下而上的分段而又连续地进行注浆,一直拔管到孔口为止,而分段拔管一次的高度不能大于 0.5m。在注浆的过程中,需要有专门的人员来对注浆的压力、时间、水灰比等参数进行记录,并及时报送监理审核,以此来更好地确保工程质量。同时,压浆最好的状态是间隔进行,在第一组注浆孔压浆工作完成之后再进行第二组注浆孔压浆,然后按照这一顺序依次进行下去。

    分享到:
    点击次数:  更新时间:2015-2-11 14:26:27  【打印此页】  【关闭】
    上一条:线型测量控制技术  下一条:滑模技术在圆筒仓中的应用 1 ·工程概况 陕煤集团神木张家峁矿业有限公司产品仓,由内径22.0m的三个圆仓组成,基础为筏板基础,仓上为二层框架结构。圆筒自标高-3.1m至49.35m为相同壁厚,壁厚均为0.32m。我们通过采用液压滑动模板施工技术,圆满地完成了圆筒仓的施工任务,施工安全、质量、技术达到了要

    1. 混凝土烟囱

      混凝土烟囱

    2. 各种钢筋混凝土烟囱滑模及倒模施工

      各种钢筋混凝土烟囱滑模及倒模施

    3. 混凝土烟囱新建工程

      混凝土烟囱新建工程

    4. 各种口径、任意高度的砼烟囱移模工程

      各种口径、任意高度的砼烟囱移模

    5. 直径较大的混凝土烟囱可采取液压滑模施工

      直径较大的混凝土烟囱可采取液压

    6. 钢筋混凝土方烟囱施工

      钢筋混凝土方烟囱施工

    7. 水塔水箱吊装到顶

      水塔水箱吊装到顶

    8. 钢筋混凝土倒锥壳保温水塔工程

      钢筋混凝土倒锥壳保温水塔工程

    9. 钢筋混凝土倒锥壳不保温水塔工程

      钢筋混凝土倒锥壳不保温水塔工程

    10. 倒锥壳水塔水箱采用地面预制液压提升法施工

      倒锥壳水塔水箱采用地面预制液压

    11. 造粒塔内壁

      造粒塔内壁

    12. 造粒塔施工上人电梯

      造粒塔施工上人电梯

    公司简介|新闻动态|工程项目 |技术创新|联系我们

    地址:北京市西环北路72号世纪经贸大厦A座2200室 全国免费咨询热线:400-088-6505

    联系人:张先生 15851070333 电话:010-64968818 传真:010-64968818

    Copyright 2012-2016 © 江苏鑫亿达建设工程有限公司(北京分公司) 备案号:苏ICP备09031354号-5  网址:www.jsydhm.com
