    超大直径筒仓滑模偏扭控制

        1 ·前 言
    东露天矿选煤厂1#、3# 原煤仓为钢筋混凝土结构,上部为钢结构,全高79.4 m,单仓设计储煤量为50 000 t,内径45 m,仓壁厚为0.55 m,为无粘结预应力,是目前国内单仓储煤量最大的筒仓。仓壁从-11 ~ 29.2 m 采用液压柔性滑模施工,滑升高度40.2 m。该工程为典型的“高、大、难、险”工程,煤仓直径大,高度高,单仓柔性滑模易偏斜、易扭转,仓壁施工难度大,安全风险大。 2 ·问题的提出

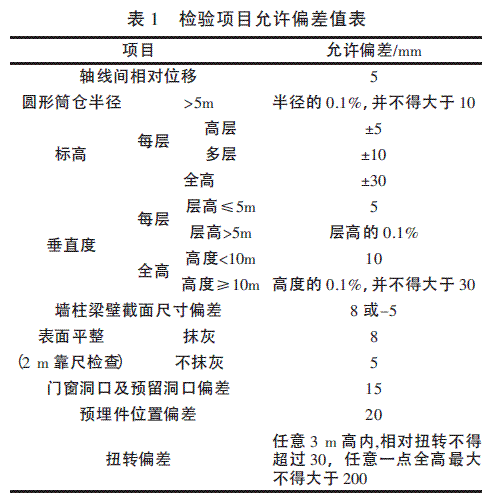

    《滑动模板工程技术规范》(GB50113-2005)中对滑模施工工程混凝土结构的允许偏差的规定见表1。
    超大直径筒仓滑模偏扭控制
    在1# 原煤仓滑模施工高度12.4 m 时,对滑模施工记录及滑模观测记录进行统计,统计情况见表2。
    超大直径筒仓滑模偏扭控制

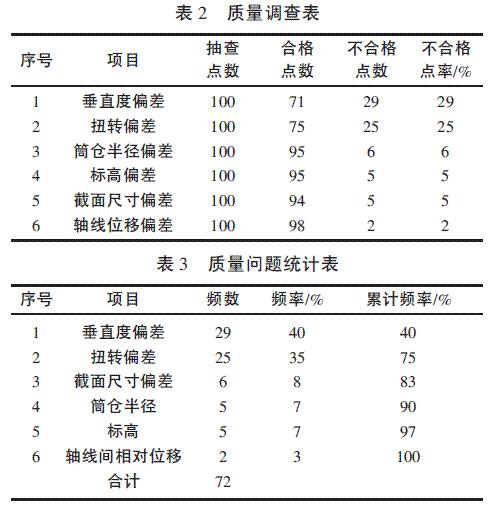

    根据《滑动模板工程技术规范》要求,对1# 原煤筒仓滑模施工质量调查表进行统计分析见表3。

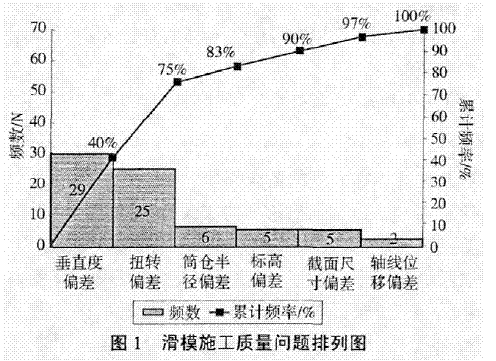

    根据质量问题统计表,制作排列图见图1。
    超大直径筒仓滑模偏扭控制
    经过以上调查,由排列图(图1)可以看出,在影响筒仓滑模施工质量的因素中,垂直度及扭转偏差出现的频率较高,占到75%,是影响筒仓滑模施工质量的主要问题,需要对两者采取有效的措施进行控制。
    3· 原因分析
    经过认真讨论和现场观察、分析影响筒仓滑模施工垂直度及扭转偏差的原因,发现人员技术不到位、千斤顶漏油、堵塞、模板周转次数多、材料堆放不均匀、刮风影响、限位标高、漏测、混凝土浇筑顺序不合理、技术交底不到位、提升架抗扭刚度不够、油路布置不合理等都能不同程度的影响。经过现场测试发现提升架抗扭刚度不够、油路布置不合理是主要问题。
    4· 现场改进
    针对提升架抗扭刚度不够、油路布置不合理的问题,通过现场研究进行了更改:

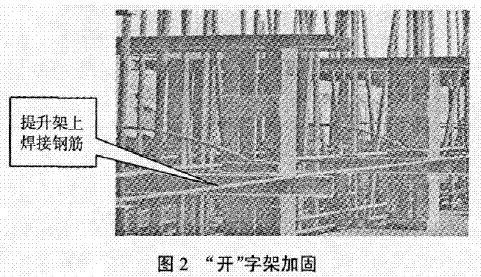

    1)对各扶壁柱处的3 个提升“开”字架进行加固,在提升架上、下横梁之间用Φ20 钢筋将相邻两个提升架交叉焊接成整体,组合成桁架形式,提高滑模平台的整体刚性,保证滑模平台与筒仓整体的稳定性(见图2)。
    超大直径筒仓滑模偏扭控制

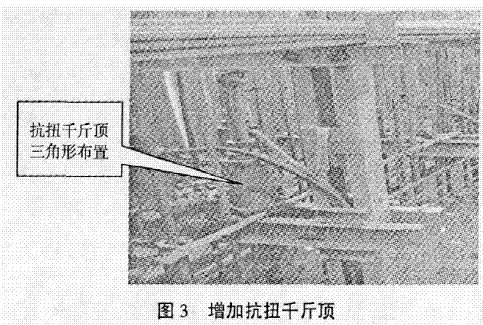

    2) 每隔8 个提升架设置一组抗扭爬杆和千斤顶(见图3)。对滑模平台增加抗扭爬杆和千斤顶,沿仓壁每隔8 个提升架设置一组抗扭爬杆和千斤顶,千斤顶呈三角形布置,待千斤顶滑过爬杆后用Φ25钢筋交圈将爬杆焊接连成整体,钢筋上下间距为500 mm。
    超大直径筒仓滑模偏扭控制
    3)增加一个液压控制台。为了使平台对称平衡,在滑模平台上增加一个液压控制台,与原液压控制台对称布置,并对油路进行重新布置,将原来由一个液压站控制的8 个油路改为由2 个液压站控制,每个液压站控制4 个油路,油管长度相等,每个油路能单独开启或关闭。滑升时2 个液压站采取联控,以保证千斤顶顶升同步。

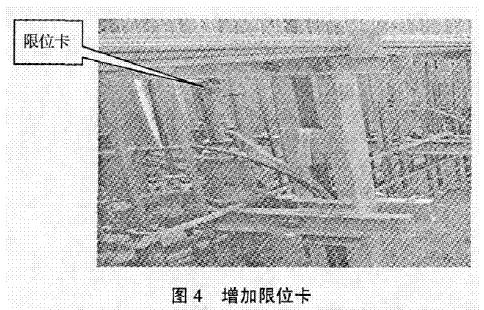

    4)在爬杆上统一增加限位卡(见图4)。在爬杆上统一安装限位卡,限位卡在同一标高处,滑升时千斤顶全部顶升到限位卡,千斤顶爬升高度一致,从而保证滑模平台水平滑升。
    超大直径筒仓滑模偏扭控制
    5)控制油路,平台倾斜应随时发现随时调平。由滑模平台值班人员负责,在平台相对高差在20 mm以上时,将标高较低处的千斤顶多滑升一个行程,其他部位的千斤顶不动,以此来调平平台。当相对高差小于20 mm 时,可通过平衡平台上的荷载,进行调平,也可采用支承杆上的限位卡调平。每次滑升时千斤顶都升到限位,以保持滑模平台水平滑升。
    5· 效果

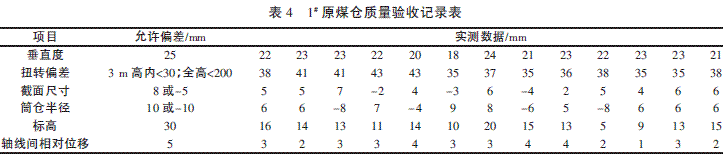

    在原煤仓实施上述对策后,对滑模施工完毕后的原煤仓进行了总体质量验收,验收结果见表4。
    超大直径筒仓滑模偏扭控制
    从表4 看出,各项验收指标均在规范允许范围内,验收一次合格率100%。
    分享到:
    点击次数:  更新时间:2015-2-27 15:05:12  【打印此页】  【关闭】
    上一条:滑模技术在圆筒仓中的应用 1 ·工程概况 陕煤集团神木张家峁矿业有限公司产品仓,由内径22.0m的三个圆仓组成,基础为筏板基础,仓上为二层框架结构。圆筒自标高-3.1m至49.35m为相同壁厚,壁厚均为0.32m。我们通过采用液压滑动模板施工技术,圆满地完成了圆筒仓的施工任务,施工安全、质量、技术达到了要  下一条:玻璃纤维筋混凝土设计基础理论

    1. 混凝土烟囱

      混凝土烟囱

    2. 各种钢筋混凝土烟囱滑模及倒模施工

      各种钢筋混凝土烟囱滑模及倒模施

    3. 混凝土烟囱新建工程

      混凝土烟囱新建工程

    4. 各种口径、任意高度的砼烟囱移模工程

      各种口径、任意高度的砼烟囱移模

    5. 直径较大的混凝土烟囱可采取液压滑模施工

      直径较大的混凝土烟囱可采取液压

    6. 钢筋混凝土方烟囱施工

      钢筋混凝土方烟囱施工

    7. 水塔水箱吊装到顶

      水塔水箱吊装到顶

    8. 钢筋混凝土倒锥壳保温水塔工程

      钢筋混凝土倒锥壳保温水塔工程

    9. 钢筋混凝土倒锥壳不保温水塔工程

      钢筋混凝土倒锥壳不保温水塔工程

    10. 倒锥壳水塔水箱采用地面预制液压提升法施工

      倒锥壳水塔水箱采用地面预制液压

    11. 造粒塔内壁

      造粒塔内壁

    12. 造粒塔施工上人电梯

      造粒塔施工上人电梯

    公司简介|新闻动态|工程项目 |技术创新|联系我们

    地址:北京市西环北路72号世纪经贸大厦A座2200室 全国免费咨询热线:400-088-6505

    联系人:张先生 15851070333 电话:010-64968818 传真:010-64968818

    Copyright 2012-2016 © 江苏鑫亿达建设工程有限公司(北京分公司) 备案号:苏ICP备09031354号-5  网址:www.jsydhm.com
