    浅谈现浇混凝土外墙外保温施工技术

        1·建筑工程外墙外保温的技术优势分析
        在建筑工程中,对外墙进行保温处理时,主要有两种方式,一种是外墙内保温,即将保温层安装在外墙的内部,虽然这种方式也能起到一定的保温效果,但是却会使建筑室内的使用面积有所减少;另一种是外墙外保温,即将保温层安装在建筑墙体的外部,与外墙内保温相比,该方式不但保温效果更好,而且还不会对室内空间造成影响。大体上可将外墙外保温的技术优势归纳为以下五个方面:
        1.1有助于防止冷热桥现象的形成
        在建筑工程中,若是采用外墙内保温的方式,则容易引起楼板、构造柱等部位出现热桥现象,尤其是在冬季,这些部位全都会出现不同程度的热损失,不利于建筑节能,而且还会导致外墙的内表面出现结露现象,使墙面长期处于潮湿的环境当中,由此会引起墙面霉变,严重影响了室内的美观。采用外墙外保温的方式,则能够有效防止上述问题的发生,这是因为外部围护结构的热桥部位相对较小,同时,在保温材料厚度相同的前提下,外墙外保温的热损失要比内保温减少20%左右,其保温隔热效果较好。
        1.2有助于室内温度的调节
        对建筑外墙进行外保温之后,整个墙体全部在保温层的保护范围内,这样当夏季阳光照射比较充足时,保温层可以阻隔大部分阳光辐射热,从而减少室内高气温的影响,室内空气温度也会随之大幅度降低。在寒冷的冬季,因外保温层的加入,使整个墙体的厚度有所增加,这样便可以蓄存更多的热量,室内的温度变化也会随之变得比较缓慢和稳定,真正意义上地实现了冬暖夏凉。
        1.3有利于节能降耗
        住户在室内感受到的实际温度为室温与围护结构内表面的温度总和,当室内的空气温度下降时,利用外墙外保温可以使墙体内表面的温度基本保持不变,这样便可以使住户获得相对比较适宜的热环境。故此,在室内热环境相同的前提下,加装外保温系统后,可以有效减少采暖负荷,这有助于节能降耗。
        1.4有助于延长建筑结构的使用寿命
        外墙外保温除了具有保温隔热的作用之外,它还相当于外墙结构的一道保护层,在它的保护范围内,外墙基本不会受到室外温度变化的影响,这样可以有效降低温度变化对墙体的影响,由于热应力的减少,使得墙体出现裂缝的可能性大幅度降低,建筑结构的使用寿命自然会所有延长。
        1.5有利于整体效益的提高
        从建筑外墙外保温的整体造价上看,虽然要比内保温略高一些,但采用外墙外保温能够使建筑室内面积有所增加,这相当于降低了单位面积的造价。同时,外保温在节能方面的效果要远远高于内保温,其整体效益显著提升。
        2·建筑工程中现浇混凝土外墙外保温的施工技术研究
        为了便于研究,本文依托某住宅小区建筑,对现浇混凝土外墙外保温的施工技术要点进行论述。在本工程中,外墙外保温层采用的是国内应用比较普遍的聚苯板,下面对整个施工过程的技术要点进行介绍。
        2.1施工前的准备工作
        在对现浇混凝土结构进行外墙外保温施工时,应当做好以下准备工作:
        2.1.1原材料。本工程中使用的主要原材料包括聚苯板、玻璃纤维网格布、粘结剂、水泥、锚固件等。
        (1)聚苯板。主要有两种规格,分别为600×900mm和600×1200mm,聚苯板的密度为18kg/m³,板厚为40mm,压缩强度大于等于60MPa。(2)网格布采用的是标准型耐碱玻璃纤维网格布,中心距为4~6mm;(3)粘结剂采用的是聚合物水泥砂浆胶粘剂;(4)水泥为普通硅酸盐水泥,质量符合相关规范标砖的规定要求;(5)锚固件为不锈钢材质,套管为PE材质。
        2.1.2 基层处理。在施工前,需要对现浇混凝土外墙进行处理,确保基层表面平整、洁净,含水率不得超过10%,同时,应当将胀膜位置处的混凝土全部剔除,并进行修补,所有的螺栓洞口均应当进行封堵。上述准备工作完成之后,便可开始聚苯板施工。
        2.1.3 胶粘剂配制。在本工程中,聚合物胶粘剂的配制,粘结胶浆与水泥的配比为1:1,采用机械方式进行搅拌,以确保搅拌的均匀性,在搅拌的过程中,水泥的加入应当遵循多次少量的原则,可边加水泥边搅拌,搅拌时间不得低于3分钟。配置好的浆液应当置于阴凉处存放,并做好防晒和防风措施,以免水分蒸发过快影响砂浆的胶结性,需要注意的是,配制好的砂浆应当在2小时以内全部用完。
        2.2施工阶段的技术要点
        外墙外保温的施工工艺流程如下:测量放线→网格布翻包→聚苯板粘贴→锚固件固定→贴压网格布→施工加强层
        2.2.1测量放线。首先,按照建筑工程的立面设计与外保温的技术要求,在外墙面上弹出垂直控制线、装饰线以及伸缩缝线等;其次,在外墙的阴阳角位置处挂垂直基准线,并在各个楼层选择适当的位置挂水平线,借此来对聚苯板安装的垂直度与平整度进行控制。

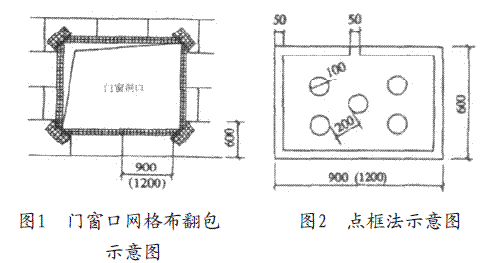

        2.2.2网格布翻包。所有聚苯板外露处,如伸缩缝、沉降缝等等,都需要对聚苯板进行网格布翻包处理,具体做法如下:按照相应的尺寸将网格布粘贴在聚苯板终止的部位上,如门窗口外侧、伸缩缝两侧等等,粘贴的实际宽度应当不小于65mm,如图1所示。而聚苯板则应当采取错缝的方式进行布置,在阳角位置处则应当采取错茬的方式铺设聚苯板。
                         浅谈现浇混凝土外墙外保温施工技术
        2.2.3聚苯板粘贴。这是外墙外保温施工中的关键环节,具体施工技术要点如下:由于施工过程中,局部位置处需要使用不规则的聚苯板,所以应当按照现场施工情况进行就地裁切,并确保聚苯板的切口与板面垂直。在整块墙面上的边角位置处粘贴的聚苯板最小尺寸不得小于300mm,板与板之间的拼接缝不得留在门窗口的四个角上;本工程中聚苯板的固定粘贴方式采用的是点框法,如图2所示;在对聚苯板进行排列时,应当按照水平顺序进行排列,并采取上下错缝的方式进行粘贴,所有阴阳角位置处均应当进行错茬处理;粘贴过程中,应当轻柔均匀地进行挤压,切忌用力过猛,以免形成局部空鼓。同时,应边粘贴边清除聚苯板周围溢出的胶粘剂,确保板与板之间无碰头灰;板缝的拼接位置处应当严密,缝隙的宽度应当控制在2mm以内,当超出这一宽度时,应当使用相应厚度的板片进行填充。
        2.2.4锚固。在对聚苯板进行锚固时,应当由上向下进行,锚栓应当固定在板与板的拼接缝位置处,并成丁字形排列,每平方米内至少需要固定3个锚栓。
        2.2.5网格布贴压。先将网格布绷紧,然后再将其紧贴在抹面砂浆上,用抹子从中间位置处向四周逐步将网格布压入砂浆内,并确保平整压实;压入砂浆内的网格布应当暴露在底层砂浆之外;抹第一遍砂浆时,应当微见网格布轮廓,抹第二遍砂浆时,应当将网格布全部盖住,借此来确保保温层表面光滑平整。
        2.2.6加强层。为了满足抗冲击的要求,本工程中,在外保温层外部施工了一道加强层,该部位的抹面砂浆厚度约为5~7mm,其与标准层之间留有伸缩缝。
        2.3施工质量检验
        当聚苯板施工完毕后,应当对其进行质量检验,具体内容如下:

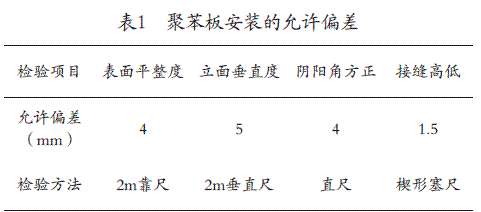

        2.3.1聚苯板安装的允许偏差应当与表1中的规定要求相符。
                         浅谈现浇混凝土外墙外保温施工技术
        2.3.2网格布的铺设应当严实,不得存在翘曲、空鼓、褶皱等质量缺陷,同时,搭接长度应当与设计要求相符。
        2.4施工注意事项
        施工中应注意以下事项:(1)将施工材料进行分类存放,做好相应标识。聚苯板要成捆立放,网格布要整齐堆放,做好防潮、防雨措施;胶液要妥善保管,确保存放地点的温度不小于0℃;(2)在外墙外保温施工中,要确保基层温度超过5℃,风力小于5级,如果遇到突然降雨,要立即停止施工,并采取防雨措施避免雨水对墙面造成冲刷;(3)在拼接聚苯板时,要确保板与板之间严丝合缝,当缝宽超过2mm时,要用厚度一致的聚苯板片塞紧;(4)在外墙外保温施工完毕后,建筑工程的其他施工工序要注意对成品的保护;(5)在施工中严格执行安全操作规程,实现零事故的安全生产目标。
        3·结论
        总而言之,对于现浇混凝土外墙的建筑工程而言,外保温施工是一项较为复杂且系统的工作,由于其中涉及的内容较多,一旦某个环节出现问题,都可能对保温层的整体施工质量造成影响。为此,在实际工程中,除了要了解并掌握施工技术要点之外,还应当采取有效的措施控制施工质量,只有这样,才能确保外墙外保温施工按质、按量、按时完成。
    分享到:
    点击次数:  更新时间:2016-5-25 14:32:37  【打印此页】  【关闭】
    上一条:大型城门洞形压力尾水隧洞结构设计探讨  下一条:高海拔地区土石坝技术研究

    1. 混凝土烟囱

      混凝土烟囱

    2. 各种钢筋混凝土烟囱滑模及倒模施工

      各种钢筋混凝土烟囱滑模及倒模施

    3. 混凝土烟囱新建工程

      混凝土烟囱新建工程

    4. 各种口径、任意高度的砼烟囱移模工程

      各种口径、任意高度的砼烟囱移模

    5. 直径较大的混凝土烟囱可采取液压滑模施工

      直径较大的混凝土烟囱可采取液压

    6. 钢筋混凝土方烟囱施工

      钢筋混凝土方烟囱施工

    7. 水塔水箱吊装到顶

      水塔水箱吊装到顶

    8. 钢筋混凝土倒锥壳保温水塔工程

      钢筋混凝土倒锥壳保温水塔工程

    9. 钢筋混凝土倒锥壳不保温水塔工程

      钢筋混凝土倒锥壳不保温水塔工程

    10. 倒锥壳水塔水箱采用地面预制液压提升法施工

      倒锥壳水塔水箱采用地面预制液压

    11. 造粒塔内壁

      造粒塔内壁

    12. 造粒塔施工上人电梯

      造粒塔施工上人电梯

    公司简介|新闻动态|工程项目 |技术创新|联系我们

    地址:北京市西环北路72号世纪经贸大厦A座2200室 全国免费咨询热线:400-088-6505

    联系人:张先生 15851070333 电话:010-64968818 传真:010-64968818

    Copyright 2012-2016 © 江苏鑫亿达建设工程有限公司(北京分公司) 备案号:苏ICP备09031354号-5  网址:www.jsydhm.com
